eps裝飾線條施工中是如何配置砂漿的
2017-12-06 來自: 重慶桂豪裝飾工程公司 瀏覽次數:181
eps裝飾線條是現在裝修施工應用中比較廣泛的產品,整個施工過程包括了很多的步驟,但是施工完成后的eps線條建筑給人全新的感覺,既美觀又有安全保護作用,也能起到保溫效果。eps裝飾線條施工中是如何配置砂漿的?
配置砂漿是eps線條施工開始的步驟eps線條生產廠家帶你了解一下具體的過程:

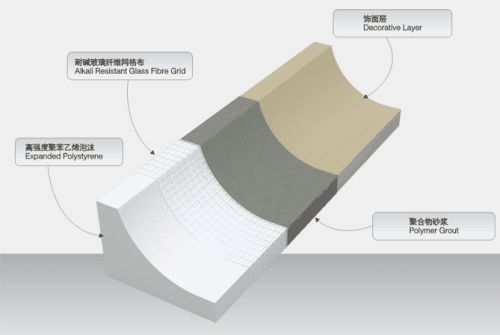

1.施工使用的砂漿是針對eps基面要求而特殊配置的專用粘結復合型砂漿;
2.施工時用手持式電動攪拌機攪拌,攪拌必須充分、均勻,稠度適中。
3.砂漿調制完畢后,需靜置5分鐘,使用前再次進行攪拌,攪拌好的砂漿應在3h內用完。根據圖紙安裝尺寸切割eps構件。eps構件均與為標準尺寸,切割時要考慮拼接縫寬。EPS聚苯線條尺寸、形狀根據甲方圖紙而定;窗套方形時可采用切割45°角,打碰粘結劑進行粘接,若是圓弧狀可采用對接打碰頭粘結劑。eps構件粘貼時,聚苯eps構件粘結劑,應使用優質復合型粘結砂漿,采用薄層框點粘法進行粘貼,粘灰率不得少于60%,用力擠壓eps構件使砂漿從周邊溢出,粘接縫寬不大于3mm。粘接縫應隨粘隨勾,灰縫飽滿,并保持eps構件表面的整潔。
eps線條生產廠家給大家說 一下具體的施工要點:
1、根據施工圖紙,在待安裝eps構件的部位彈出定位線(中線或邊線)。
2、eps構件粘貼時,網格布應當翻包,如有特殊情況可直接粘貼不翻包。采用薄層滿粘法進行粘貼,用力擠壓eps構件使砂漿從周邊溢出,粘接縫寬不大于3mm。粘結縫應隨粘隨勾,灰縫飽滿,并保持eps構件表面的整潔。
3、對于較大eps構件,安裝時要求設置支撐進行臨時固定。
4、安裝時,若需拼接,應事先測量好拼裝尺寸和角度,并在平整地方進行預拼裝,縫隙不大于3mm。粘結砂漿作拼接粘結材料,砂漿稠度可銷大些,采用薄層滿粘法進行。拼接時要求稍微、均勻用力擠壓錘打,以使灰縫滿足要求。
5、拼接完灰縫應用灰刀勾平,使eps構件成為一體。干燥后,若eps構件拼縫處留有多余粘結砂漿可用砂紙進行打磨。
6、干燥后,eps構件拼接部位抗裂專用膠進行處理。處理方法見抗裂專用膠使用說明。
7、施工完的eps構件就注意成品保護,嚴禁蹬踏、重物撞擊。如有損壞,應將整塊eps構件剔除重裝。
注意事項:
1、施工時環境溫度應不大于38℃,不低于5℃,風力不大于5級。
2、安裝、切割eps構件前,墻面不需灑水濕潤,粉塵、污漬等影響粘結強度雜物應清理干凈。
3、拼裝時,拼裝縫應盡量留于整根eps構件中間部位。
4、粘結eps構件時,砂漿用水按推薦加水量進行。但拼接時砂漿加水量應較推薦用量在1~2%。
5、剛粘結的eps構件應注意保養,防止雨水沖刷、人為損壞等。
